欢迎您访问青岛乐中环保科技有限公司官方网站!

当前位置:首页 > 工程案例 > 新闻资讯 > 海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)
养殖废水处理案例 油田工业废水处理案例 食品废水处理案例 牙科医院废水处理案例 屠宰废水处理案例 市政生活污水处理案例 农村污水处理案例 工业废水处理案例 湿式电除尘排水回收利用项目案例 医院废水处理案例
  • 海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)
海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)
雨水收集利用系统是海绵城市建设重要的体现方式之一,雨水收集利用系统需要科学、严谨的施工,才能体现其积极的作用。
产品类别: 海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)
产品名称: 海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)
更新时间: 2022-10-27 11:50:58
产品型号: 雨水收集利用系统是海绵城市建设重要的体现方式之一,雨水收集利用系统需要科学、严谨的施工,才能体现其积极的作用。

  全国服务热线:【152-4428-9576】


海绵城市雨水收集利用方法具体流程(海绵城市屋面雨水收集)


  如今城市建设中还是需要使用很多的水资源,为了能缓解其中的水资源压力,也是需要去完成雨水收集,进而能有效地利用雨水资源,但是在进行收集的时候,还是需要考虑多个方面,这样才能顺利完成相应的收集工作。

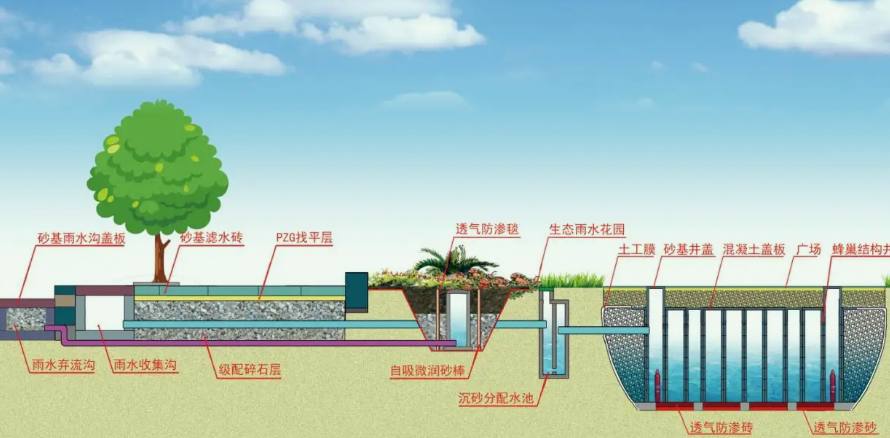

  雨水收集利用系统是海绵城市建设重要的体现方式之一,雨水收集利用系统需要科学、严谨的施工,才能体现其积极的作用。雨水收集系统设备生产厂家为您介绍雨水收集利用系统工艺流程标准如下:

  1、施工前准备

  1)编制施工方案,进行施工技术交底;

  2)测量人员根据施工图纸放线。

  2、基坑开挖

  1)应根据工程地质、水文地质、周边环境编制基坑土方开挖、支护、降水施工方案,开挖深度超过5m(含5m)或开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程施工方案应组织专家论证。

  2)地基承载力应符合设计要求。

  3)基础表面应平整光滑,高程误差值控制在±20mm。

  3、复合土工膜敷设

  1)塑料储水模块外侧包裹防渗土工布(两布一膜),布为无纺布(机织塑料编织布),重量不得低于100g/m2;膜为PE膜,其厚度不得小于1mm,重量不得低于400g/m2。

  2)防渗土工布施工工艺:铺设、剪裁→对正、搭齐→压布定型→擦拭尘土→焊接试验→焊接→检测→修补→复检验收。

  3)防渗土工布搭接宽度应大于500mm,采用双道焊缝接缝方式,以提供多重保护,可以在焊层之间充气测试焊接效果。焊接后,应及时对焊缝焊接质量进行检测。

  4)铺设土工布时,应从最低部位开始向高位延伸。不要拉得过紧,应留足够余幅(大约1.5%),以备局部下沉拉伸。

  4、塑料模块组合水池安装

  1)塑料模块单体安装时排列整齐,便于同层和上下层之间固定连接,按施工图纸要求雨水收集池长宽高尺寸安装塑料模块数量。

  2)同层储水模块之间用塑料模块横向固定卡连接,每个模块长边一侧使用的固定卡不少于2只,短边一侧使用的固定卡不少于1只。

  3)上下层储水模块之间用塑料模块纵向固定杆连接,每座模块单体上下层之间的固定杆不少于2只。

  4)储水模块在连接过程中,要尽量避免垂直连接,先铺设第一层,然后再逐层往上铺设。

  5、包裹焊接防渗土工布

  在雨水收集池储水模块全部安装完成后,将事先焊接好的复合土工膜围裹在储水模块骨架周围,并按折痕将其折好。在顶面包裹时两侧搭接宽度大于500mm,焊接按复合土工膜焊接技术要点进行焊接。

  1)预制套管与复合土工膜贴合面边长应2倍于管道直径,套管部分直径略大于管径。管道与HPDE套管使用双箍固定。

  2)复合土工膜开十字口,管道通过PE法兰连接入模块水池。

  3)接管道部分预留出足够余量,土工布开十字口,管道插接入模块内部,单箍扎紧。

  6、各功能井及其连接管道安装

  雨水井、雨水预处理装置、排泥提升井、清水提升井、放空阀门井、弃流井安装施工时,高程、坐标应满足设计要求,之间管道连接安装严密。

  7、土方回填

  1)基坑底部混凝土垫层保证水平,上部铺不少于20mm中砂垫层。

  2)弃流井、阀门井的坐标可根据现场实际情况做适当调整。

  3)沉砂井基础的做法:采用原土或粗砂分层回填,人工或机械夯实,每层厚度不大于500mm。顶部做200mm厚度、宽度不小于1500mm的混凝土垫层,混凝土强度等级不低于C20。

  4)沉砂井与储水模块各连接管安装完后,在回填过程中先将沉砂井周围回填500mm厚度的粗砂或石粉。用人工夯实后,再回填下一层。最后回填至管顶500~700mm厚度人工夯实后,方可回填其他材料。

  5)设备间取水管处的回填做法与沉砂井取水管处的回填做法相同。

  6)储水模块透气管在回填过程中避免将立管压歪,保证立管垂直。

  7)水池顶部土工布表面区域均匀摊铺200mm厚的纯净中砂,再采用干净无杂质的松散好土进行储水模块上表面的回填施工。每300mm拍打密实,直到设计高度,禁止使用机械方法进行夯实作业,禁止用水冲灌或水浸泡。

  8)雨水收集水池四周回填物为粗砂和原土,回填时在靠近复合土工膜的一侧回填100mm厚的粗砂,再在粗砂的外侧回填原土。不得回填带有石块等硬物的粗沙或石粉,以免硬物直接接触方块造成漏水现象发生。每次每层回填厚度为300mm,压实,直至顶面。

  施工完毕后必须进行满水试验。

  8、设备安装

  1、弃流过滤设备及电气设备到货后,由设备管理部门,会同购置单位,使用单位(或接收单位)进行开箱验收。

  2、设备的安装应按照工艺要求进行。在线仪表安装位置和方向应正确,不得少装、漏装。设备中的阀门、取样口等应排列整齐,间隔均匀,不得渗漏。

  3、雨水设备控制电柜安装完毕后,应对整个雨水系统进行调试,直到系统运行正常。

  4、在设备调试合格后进行验收。





联系我们
联系电话:
15244289576
电子邮箱:
15244289576@139.com
地址:
青岛市黄岛区江山南路富安国际大厦
版权所有 © 2020-2021青岛乐中环保科技有限公司 备案号:鲁ICP备2020038556号-1技术支持:新蓝网络
   报价咨询     电话:15244289576
   姓名:
   公司:
   电话:
   0532-86720297

微信服务号
